Ошибки дольщиков которые уменьшают размер неустойки
Право на неустойку у дольщика возникает автоматически с первого дня просрочки. Закон почти всегда на его стороне, а формула расчета прописана в ст. 214-ФЗ. Казалось бы, остается только обратиться в суд и получить деньги.
Но на практике многие дольщики получают значительно меньше положенного или не получают ничего вовсе. Часто причина кроется в действиях самого дольщика: подписал не ту бумагу, промолчал в нужный момент, подождал лишние полгода. Большинство этих ошибок совершаются по незнанию. В статье разберем 10 ошибок и расскажем, как их избежать.
Содержание
- Ошибка 1. Путать дату ввода дома в эксплуатацию и дату передачи квартиры
- Ошибка 2. Подписать допсоглашение о переносе сроков
- Ошибка 3. Получить уведомление о готовности и не среагировать письменно
- Ошибка 4. Неправильно вести себя на осмотре
- Ошибка 5. Подписать документы, которые обнуляют неустойку
- Ошибка 6. Ждать ключей, чтобы взыскать неустойку за весь период сразу
- Ошибка 7. Копить неустойку и не знать про взыскание «на будущее»
- Ошибка 8. Неверные расчеты и неправильное направление претензии
- Ошибка 9. Не требовать компенсацию аренды
- Ошибка 10. Получить решение суда и расслабиться
- Коротко о главном
Ошибка 1. Путать дату ввода дома в эксплуатацию и дату передачи квартиры
Это одна из самых распространенных и дорогостоящих ошибок при взыскании неустойки по ДДУ.
В договоре долевого участия, как правило, указаны два разных срока: плановая дата ввода дома в эксплуатацию и срок передачи квартиры дольщику. Это не одно и то же. Разница между этими сроками может составлять от нескольких месяцев до года и более.
Неустойка начисляется не с даты ввода новостройки в эксплуатацию, а с даты, когда застройщик должен был передать квартиру по договору. Дольщики, которые ориентируются на первую дату, либо обращаются в суд слишком рано — до наступления просрочки, либо неверно считают ее период.
Срок передачи нередко формулируется не как конкретная дата, а как событие. Например: «не позднее 3 месяцев после ввода дома в эксплуатацию». В таком случае в договоре, как правило, указан и плановый срок ввода. Если срок ввода IV квартал 2026 года, то крайняя дата передачи — 31 декабря 2026 года. Просрочка начинается с 1 января 2027 года.
Важный нюанс: срок считается от плановой даты ввода, указанной в договоре, а не от фактической. Если застройщик задержал ввод дома, срок начала начисления неустойки не переносится.
Перед обращением в суд стоит открыть ДДУ и точно установить, какая дата является датой передачи объекта. Ошибка на этом этапе может привести либо к потере части неустойки, либо к преждевременному обращению в суд.
Ошибка 2. Подписать допсоглашение о переносе сроков
Подписание соглашения о переносе срока — это право дольщика, а не обязанность. Менеджеры застройщика нередко убеждают собственников в обратном: «без вашей подписи мы не можем двигаться дальше», «это стандартная процедура», «все подписывают». Но это не соответствует закону.
По статье 450 ГК РФ любой договор может быть изменен только по соглашению сторон. Застройщик не вправе перенести срок в одностороннем порядке.
Чем опасно подписание. Допсоглашение о переносе сроков, как правило, содержит формулировку об отсутствии претензий за прошедший период просрочки. Подписав его, дольщик лишается права взыскать неустойку за время, которое уже прошло. После подписания соглашения начинает действовать новый срок передачи объекта, и неустойка начинает считаться уже от него.
Особого внимания заслуживают соглашения, которые подсовывают при подписании акта приема-передачи. Дольщик приходит за ключами, ему дают пачку документов и среди них допсоглашение о переносе сроков с отказом от претензий. Многие подписывают документы не читая. В итоге теряют все, что могли взыскать.
Если соглашение о переносе срока уже получено, не стоит торопиться с подписанием. Перед подписанием стоит оценить последствия такого решения с профессиональным юристом.
Наши кейсы

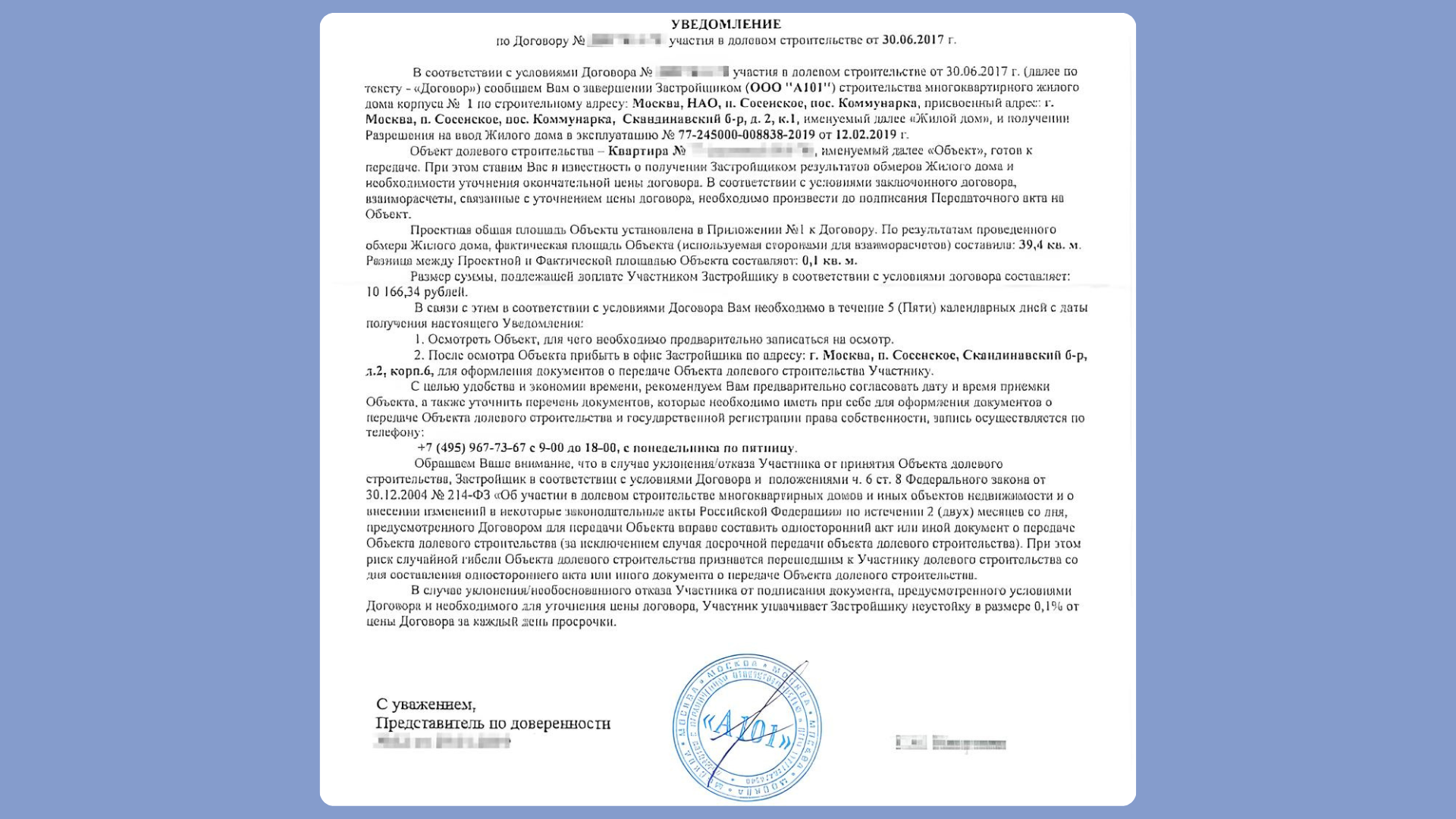

Ошибка 3. Получить уведомление о готовности и не среагировать письменно
Застройщик обязан направить уведомление о завершении строительства не менее чем за месяц до наступления срока передачи объекта. После получения уведомления у дольщика есть 7 рабочих дней, чтобы приступить к приемке.
Это не означает, что помещение нужно принять в течение 7 дней. Достаточно совершить активные действия, например, записаться на осмотр, направить письмо, выбрать дату.
Проблема возникает, когда дольщик реагирует только устно. К примеру, существуют такие хитрости застройщиков при сдаче дома. Собственник звонит в офис, ему говорят «объект еще не готов, ждите» или «ближайший слот через два месяца» — и он ждет. В суде застройщик заявляет: уведомление направлено вовремя, дольщик на приемку не явился, уклонялся от подписания акта. Потерпевший рассказывает про телефонные переговоры, но доказать их содержание не может. Суд расценивает это как уклонение.

Как действовать правильно. Как только получено уведомление о готовности, нужно направить застройщику письменную претензию с требованием назначить дату и время осмотра. Указать, что дольщик не уклоняется от приемки и готов принять объект. Отправить заказным письмом с описью вложения на юридический адрес застройщика.
Это создает документальное подтверждение добросовестности. Если застройщик продолжает тянуть — направить повторную претензию. Несколько таких писем будут для суда гораздо убедительнее устных объяснений.
Приведем пример из нашей практики: два клиента в абсолютно одинаковой ситуации — уведомление получено, запись на осмотр затягивалась два месяца.
Первый клиент действовал устно и обратился к нам уже после того, как застройщик составил односторонний акт приема-передачи, ссылаясь на уклонение дольщика от приемки. Нам пришлось провести большую работу по оспариванию этого акта, пройти несколько судебных инстанций и потратить значительное время и ресурсы — и все же неустойку удалось взыскать.
Второй клиент обратился к нам сразу после получения уведомления. Мы фиксировали каждый шаг письменно, и когда дело дошло до суда, застройщик уже не мог ссылаться на уклонение от приемки, потому что все действия дольщика были документально подтверждены. Неустойка взыскана без лишних споров.

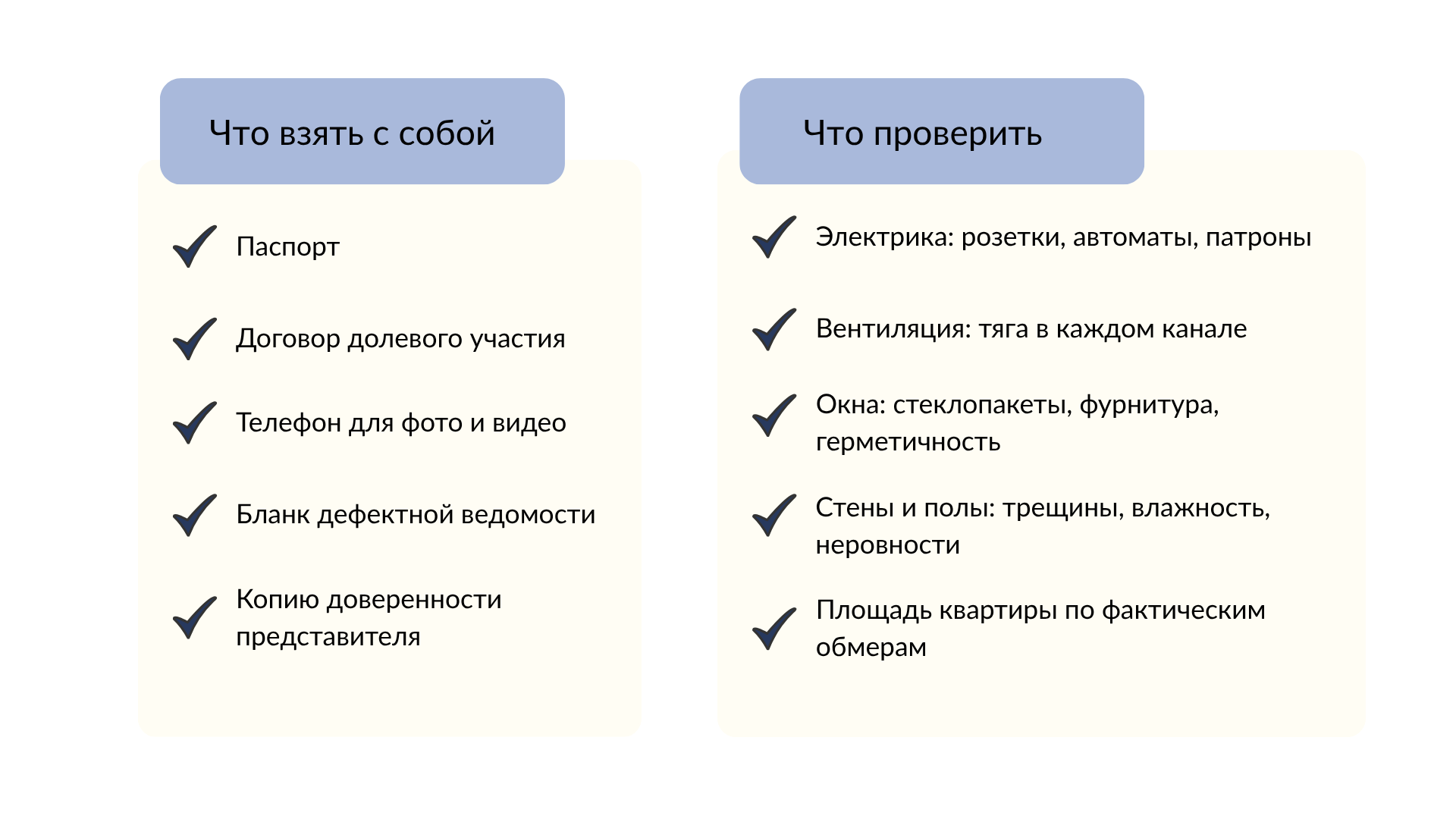

Ошибка 4. Неправильно вести себя на осмотре
Ошибки при осмотре объекта долевого строительства встречаются в большинстве случаев самостоятельной приемки. Дольщики либо не фиксируют дефекты, либо оформляют документы так, что в суде они теряют доказательную силу.

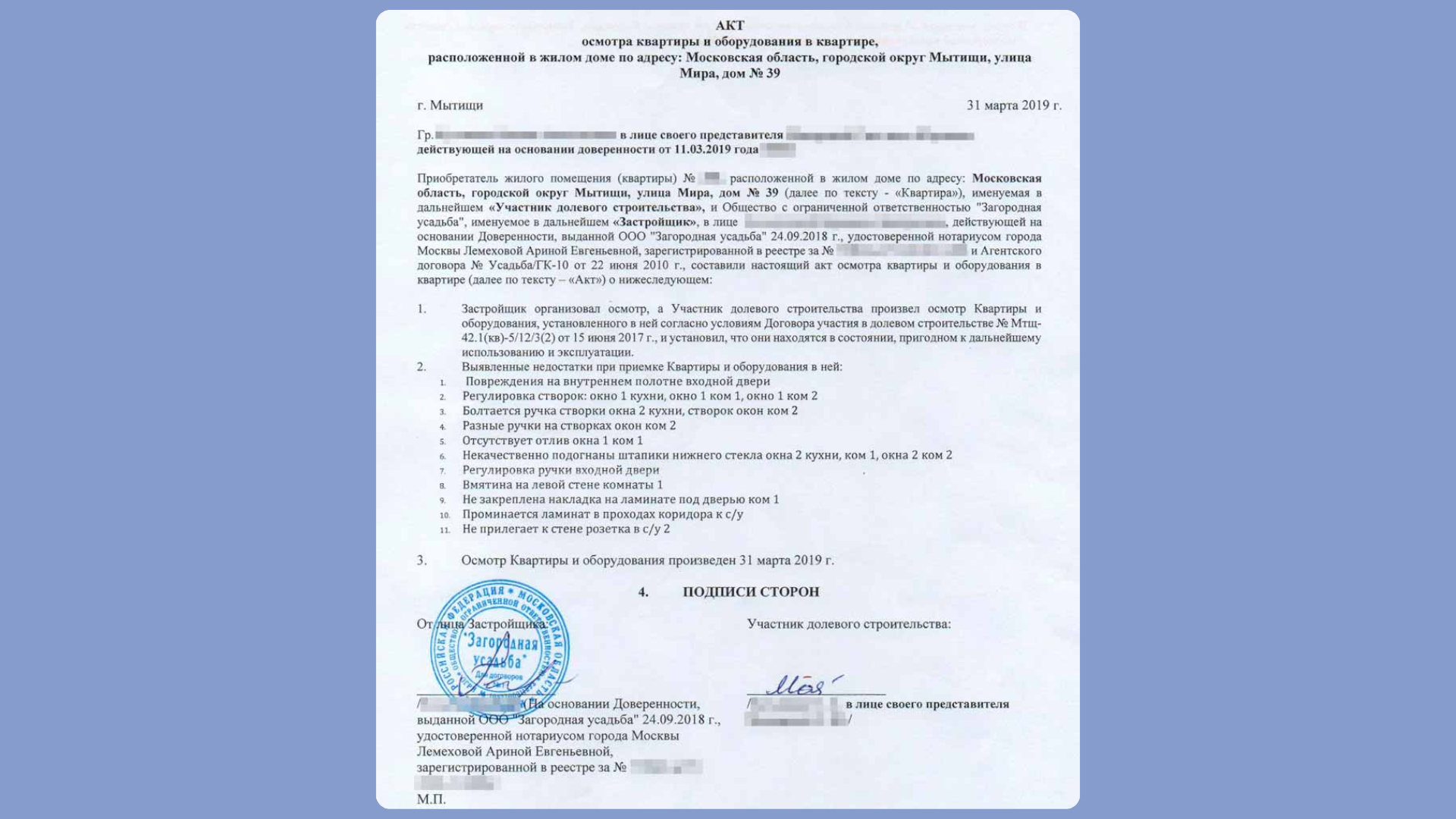

Не составляется дефектная ведомость. Все выявленные недостатки должны быть зафиксированы письменно в дефектной ведомости с указанием сроков устранения. Если застройщик отказывается подписывать дефектную ведомость — это уже тревожный сигнал.
Не снимается копия доверенности представителя. Без нее в суде застройщик может заявить, что акт осмотра подписан неуполномоченным лицом. Всегда запрашивайте копию доверенности представителя, который участвует в приемке.
Отказ от приемки из-за несущественных недостатков. Это распространенная и дорогостоящая ошибка собственников. По сложившейся судебной практике отказаться от подписания акта можно только при наличии существенных недостатков — тех, которые препятствуют проживанию. Например, промерзание стен, неисправная электропроводка, разбитый стеклопакет и т.д. Царапины на окнах, небольшие неровности стен к таким недостаткам не относятся. Подробнее о правилах приемки квартиры мы рассказали в этой статье.

Если дольщик отказывается принять квартиру из-за несущественных дефектов, застройщик может составить односторонний акт, а период просрочки для расчета неустойки существенно сократится. Суд также может встать на сторону застройщика и расценить это как уклонение.
Если застройщик отказывается фиксировать дефекты. В этом случае алгоритм следующий: составить акт осмотра самостоятельно, предложить представителю подписать. При отказе — направить претензию с описанием ситуации, перечнем дефектов отделки и требованием назначить дату повторного осмотра. Все это нужно отправить заказным письмом с описью, приложив составленный акт.

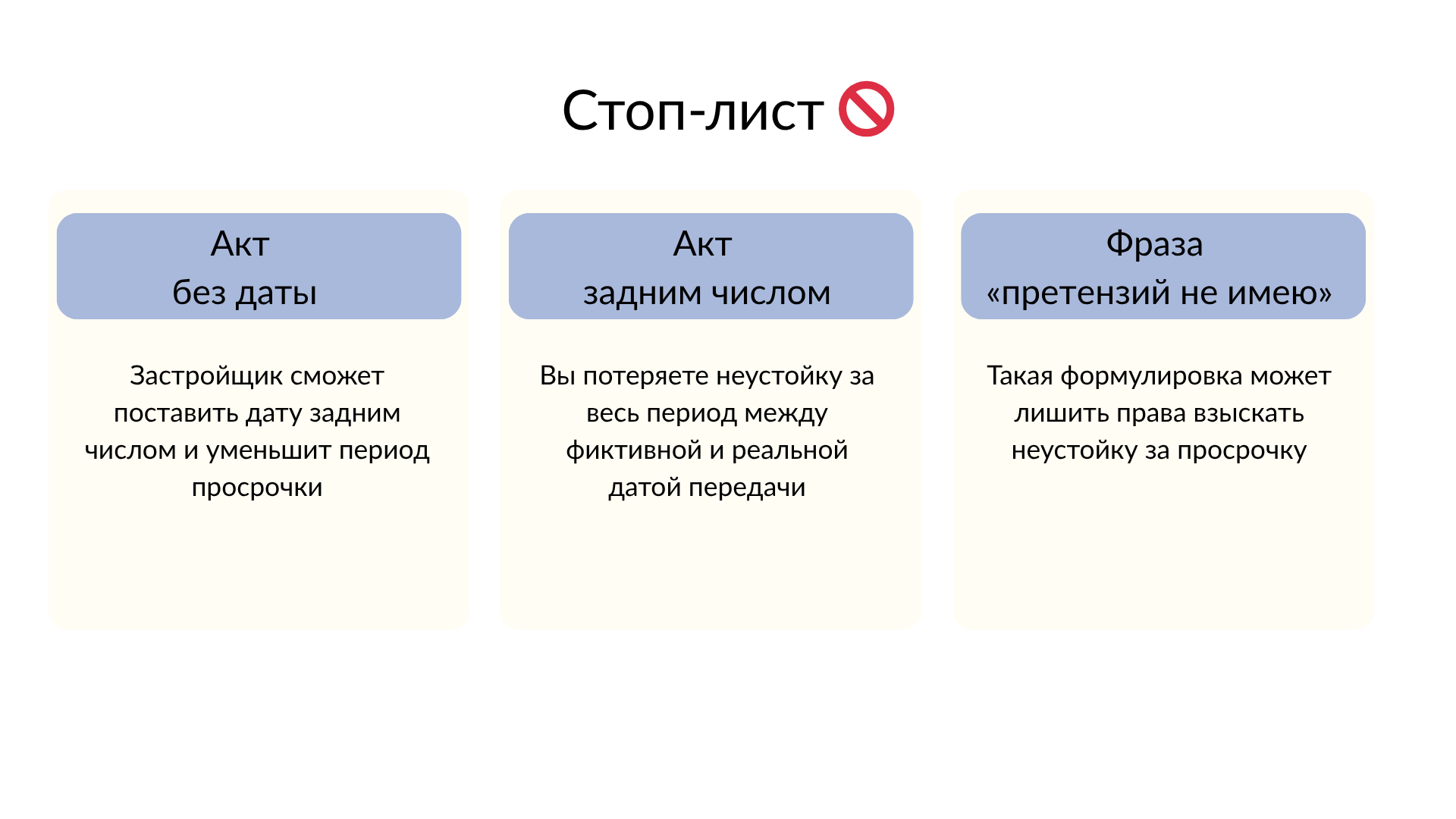

Ошибка 5. Подписать документы, которые обнуляют неустойку
Здесь есть несколько уловок.

Акт без даты. Застройщик предлагает подписать акт приема-передачи без указания даты, объясняя это «техническими причинами». Дату в таком случае проставят позже, и, как правило, в интересах застройщика. Подписывать такой акт нельзя: дата в акте фиксирует момент передачи объекта и напрямую определяет период просрочки, за который можно взыскать неустойку.
Акт задним числом. Приведем пример — ситуация, получившая огласку в связи с ЖК «Остров». Дольщики приходили на приемку в феврале 2026 года. К этому моменту мораторий уже был снят, и за январь-февраль у них возникло право на неустойку. Застройщик предлагал подписать акт с датой декабря 2025 года — то есть в период действия моратория. В итоге все, кто соглашался подписать акт задним числом, теряли право на неустойку — а с учётом стоимости квартир в ЖК «Остров» речь шла о компенсациях в миллионы рублей. Тех же, кто отказывался, застройщик запугивал угрозой составить односторонний акт.Акт приема-передачи подписывается в день фактической передачи квартиры. Подписание акта задним числом создает серьезные риски для дольщика. Настаивайте на актуальной дате. Если застройщик угрожает не выдать ключи, фиксируйте угрозу: делайте аудиозапись, скриншот переписки, приглашайте свидетелей.
Формулировка «претензий по срокам не имею». Встречается в тексте акта или в отдельном документе, который подписывается вместе с актом. Такая формулировка может существенно осложнить взыскание неустойки в суде. Акт с такой формулировкой подписывать не стоит. Попросите исключить ее из текста.
Передача подписанных актов без сопроводительного письма. Дольщик подписывает акты и передает их представителю застройщика. Позже в суде застройщик заявляет, что никаких подписанных актов не получал, и предъявляет односторонний акт. Доказать обратное без сопроводительного письма практически невозможно. Всегда требуйте составления сопроводительного письма или составляйте его самостоятельно с отметкой представителя о получении.
Ошибка 6. Ждать ключей, чтобы взыскать неустойку за весь период сразу
Логика понятна: дождаться передачи квартиры, посчитать всю накопленную неустойку и подать один иск на максимальную сумму. На практике такая стратегия нередко приводит к ситуации, когда суд выигран, а взыскать деньги уже невозможно.
Застройщики нередко создают под каждый объект отдельное юридическое лицо. После выдачи ключей активы и денежные средства выводятся со счетов, организация уходит в банкротство. Дольщик с исполнительным листом на руках встает в очередь кредиторов и в итоге может получить лишь небольшую часть суммы (если получит что-то вообще).
Начинать процесс нужно с первого дня просрочки. Судебный процесс занимает время: первая инстанция — до 6–9 месяцев, апелляция — еще 2–4. Чем раньше подан иск, тем раньше появится вступившее в силу решение и исполнительный лист. А некоторые застройщики исполняют решения добровольно, чтобы не накапливать долги и не ждать принудительного взыскания. Но для того, чтобы это случилось, нужно подать исполнительный лист.
Ошибка 7. Копить неустойку и не знать про взыскание «на будущее»
Две связанные ошибки, которые вместе обходятся дольщику дорого.
1. Ждать, пока накопится «внушительная сумма», чтобы подать иск на максимум. Суд снизит ее по статье 333 ГК РФ — в среднем в два раза, иногда больше. Это то, что уменьшает размер неустойки по ДДУ чаще всего. Причем суд не может снизить сумму по собственной инициативе, для этого нужно ходатайство застройщика. Но рассчитывать на то, что юрист ответчика его забудет, не стоит.
Эффективнее взыскивать по периодам: как только сумма достигает нужной размера для судебного процесса — сразу подавать иск. Пока рассматривается дело (обычно 3–4 месяца) неустойка продолжает накапливаться, и итоговая сумма в исковых уточнениях будет выше.
2. Не знать, что неустойку можно взыскать «на будущее» — за период, который еще не наступил на момент подачи иска.
Как это работает. В иске заявляются два отдельных требования.
- Первое — взыскание неустойки в твердой денежной сумме за уже истекший период просрочки на дату вынесения решения суда.
- Второе — взыскание неустойки за каждый день просрочки начиная со следующего дня после вынесения решения суда и до момента фактической передачи квартиры.
Суд рассматривает оба требования одновременно.
На практике такой процесс лучше контролировать и сопровождать с помощью юриста, чтобы избежать затягивания исполнения.
При этом к «будущей» части неустойки суды, как правило, не применяют статью 333 ГК РФ — сумма рассчитывается по установленной законом формуле без уменьшения.
Таким образом, одним судебным процессом можно охватить весь период просрочки, а итоговая сумма оказывается выше, чем при дроблении на несколько исков.
Ошибка 8. Неверные расчеты и неправильное направление претензии
Ошибка в расчете. Если квартира приобреталась по договору переуступки права требования, неустойка считается не от цены уступки, а от цены ДДУ. И эти суммы могут существенно отличаться.
Если цена недвижимости в ДДУ не указана явно, нужно найти стоимость квадратного метра и умножить на площадь. Ошибка в базе расчета напрямую уменьшает сумму требований.
Отдельный вопрос — какую ставку ЦБ использовать при расчете неустойки?
Для большинства дольщиков это один из самых запутанных моментов. Непонятно, на какую дату брать ставку: на дату, указанную в ДДУ как срок передачи квартиры, на дату подписания акта приема-передачи или на дату самого расчета неустойки.
При этом ошибка здесь может дорого стоить. За последние годы ключевая ставка ЦБ менялась достаточно резко, поэтому даже небольшая неточность способна существенно повлиять на итоговую сумму выплат.
В результате неверно выбранная ставка оборачивается для дольщика реальными денежными потерями — хотя на первый взгляд это может быть совсем неочевидно.
Ошибка в направлении претензии. Досудебная претензия — обязательный этап. Без нее невозможно взыскать штраф за отказ от добровольного удовлетворения требований (сейчас это 5% от присужденной суммы по ч. 3 ст. 10 ФЗ-214 Федерального закона № 214-ФЗ).
Распространенная ошибка — привезти претензию в офис застройщика. Сотрудник ставит штамп «Принято». В суде застройщик заявляет, что такого сотрудника у него нет, а штамп — подделка. Досудебный порядок считается несоблюденным.
Ошибка 9. Не требовать компенсацию аренды
Если из-за просрочки участник ДДУ вынужден снимать жилье, расходы на аренду можно взыскать как убытки. Такое требование можно заявить в рамках того же иска. В некоторых случаях сумма расходов на аренду оказывается сопоставима с размером самой неустойки.
Главное условие для взыскания — отсутствие другого жилья в собственности в данном регионе, документальное подтверждение связи с регионом (трудовой договор, справка с места работы), договор аренды и подтверждение оплаты.
Если условия соблюдены — это требование значительно увеличивает итоговую сумму.
Ошибка 10. Получить решение суда и расслабиться
Решение суда — не финал. Это документ, который еще нужно превратить в деньги на счете. И здесь дольщики совершают последнюю, но не менее дорогостоящую ошибку — откладывают исполнительное производство.
Не подавать исполнительный лист сразу. Получив исполнительный лист, важно как можно быстрее предъявить его к исполнению — через судебных приставов или напрямую в банк застройщика.
Через судебных приставов. Это универсальный вариант, особенно если вы не знаете, в каких банках у застройщика открыты счета. Пристав сам направит требования о списании средств во все банки, где обнаружит деньги должника.
Минус такого способа — сроки. Исполнительное производство нередко затягивается, а взыскание может идти медленно.
Напрямую в банк. Этот вариант обычно быстрее, но работает только если вы точно знаете, в каком банке у застройщика есть деньги на счетах в данный момент.
Обращаться в банки наугад — плохая стратегия: можно потратить месяцы, последовательно получая отказы из-за отсутствия средств на счетах.
Если такой информации у вас нет, безопаснее подавать исполнительный лист через приставов и параллельно контролировать исполнительное производство вместе с юристом. Без сопровождения этот этап часто затягивается или попросту остается без движения.
Не следить за финансовым состоянием застройщика. Если у компании начинается процедура банкротства, нужно оперативно включиться в реестр требований кредиторов. Пропуск срока для включения означает потерю приоритета — и, возможно, всей суммы.
Коротко о главном
Большинство дольщиков теряют деньги не в суде, а до него. И не из-за слабой позиции, а из-за действий, последствия которых неочевидны в момент подписания или принятия решений.
Подписанное допсоглашение, устный разговор вместо письменной претензии, акт без даты, иск, поданный после вывода активов — каждая из этих ошибок стоит реальных денег.
2026 год — время действовать, так как мораторий снят. Выплаты отсрочены до конца года — а значит, чем раньше начат процесс, тем раньше дольщик окажется в очереди на получение денег.
Специалисты «Хелп Консалтинг» оказывают услуги по ДДУ больше 11 лет и сопровождают дольщиков на каждом этапе: от первой претензии до исполнения решения суда. Начать работу над вашим делом можно с бесплатной консультации. На ней разберем ваш договор и составим оптимальную стратегию, чтобы взыскать максимальную сумму неустойки.
Ответы на вопросы
-
Какие ошибки при взыскании неустойки по ДДУ встречаются чаще всего?
Чаще всего дольщики:
- ждут передачи квартиры, чтобы взыскать всю сумму сразу;
- подписывают документы не читая их;
- не фиксируют переписку и договоренности письменно.
Из-за этого суд может уменьшить неустойку или признать, что дольщик сам уклонялся от приемки квартиры.
-
Что уменьшает размер неустойки по ДДУ помимо ошибок дольщика?
Главный инструмент застройщика — статья 333 ГК РФ, позволяющая суду снизить неустойку как несоразмерную последствиям нарушения. На практике суммы часто уменьшают в 1,5–2 раза.
Снизить потери помогает правильная стратегия: вовремя подавать иск, заявлять неустойку «на будущее» и выбирать подходящую подсудность. Подробнее об этом рассказали здесь.
-
Кому жаловаться на застройщика дома уклоняющегося от устранения недостатков?
Жалобу можно направить в региональный орган строительного надзора и Роспотребнадзор. Но основной способ защиты —это обращение в суд с требованиями устранить недостатки, уменьшить цену договора или компенсировать расходы на ремонт.
-
Как застройщики обманывают дольщиков при подписании акта приема-передачи?
Самые распространенные ситуации:
- просят подписать акт без даты или задним числом;
- включают фразу об отсутствии претензий по срокам;
- подсовывают допсоглашение о переносе сроков вместе с документами на выдачу ключей.
Поэтому перед подписанием важно внимательно проверять все документы и фиксировать общение с застройщиком письменно.
-
