История клиента
К нам обратился клиент, который столкнулся с двумя проблемами при покупке квартиры в ЖК «Прибрежный парк» (застройщик — ООО «СЗ «Прибрежный парк»). Во-первых, застройщик задержал передачу квартиры площадью 85,45 м². Во-вторых, при приемке выявились строительные недостатки.
Застройщик не признавал ни просрочку, ни дефекты, ничего не компенсировал.
Клиент обратился к нам за бесплатной консультацией. Мы разобрали его ситуацию, предложили стратегию, и он доверил нам ведение дела под ключ.
Что мы сделали
Клиент обратился до подписания акта приема-передачи. Наш эксперт провел осмотр, зафиксировал дефекты, составил акт. Затем подготовили досудебное заключение, направили застройщику претензию. Ответа не последовало.
Параллельно мы предъявили требование о взыскании неустойки за нарушение срока передачи квартиры.
Иск подали в Никулинский районный суд г. Москвы. Судья Захаров Р.П. удовлетворил требования: взыскал стоимость недостатков (323 947,39 руб.), неустойку (700 000 руб.), моральный вред и судебные расходы.
Результат
Суд взыскал с ПАО «Инград» (правопреемника ООО «СЗ «Симоновская») в пользу нашего клиента:
|
Что взыскали |
Сумма |
| Стоимость устранения недостатков | 323 947,39 ₽ |
| Неустойка за просрочку | 700 000 ₽ |
| Компенсация морального вреда | 6 000 ₽ |
| Почтовые расходы | 241,20 ₽ |
| Расходы на досудебную экспертизу | 64 900 ₽ |
| Итого | 1 095 088,59 ₽ |
В этом деле ключевым стало одновременное требование и недостатков, и неустойки. Даже если сумма дефектов невелика (324 тыс.), неустойка за просрочку может составить основную часть выплаты (700 тыс.). Не зацикливайтесь на одном — заявляйте все возможные требования.

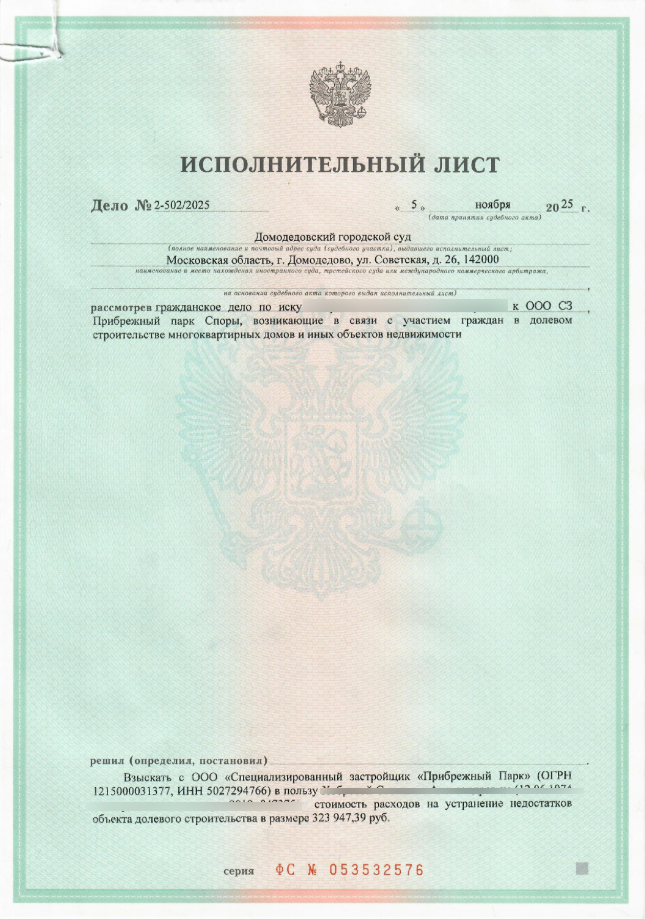

Исполнительный лист направили судебным приставам. Весной 2024 года банки не перечисляли деньги дольщикам из-за моратория, но работа через приставов позволила запустить производство и получить средства.
